重庆城市职业学院新校区建设一期工程项目 | 云南省设计院集团有限公司
阅读:2020 2023-11-15

项目概况




云南省设计院集团有限公司第四建筑设计研究院承接的重庆城市职业学院新校区扩建工程,位于重庆市永川区东南部,隶属永川高新技术产业开发区,建设内容为图文信息科技片区(图文信息科技中心)和学生生活片区(食堂及宿舍楼),该项目是集团推动设计“走出去”的又一鲜活实践。


项目基于老校区建造历史,从学校发展历史中提取规划设计所需的建筑元素,融合在新校区的设计当中,不忘初心,红色传承,展示时代新校的历史韵味。


新校区将校园中最核心的图文信息科技中心设置在校园标高最高处“梧桐山”之上,明晰核心建筑标志性,打造新老校区公共服务引擎和永川区新地标。





项目设计亮点


1.规划校园标高最高处取名“梧桐山”,包括老校区在内的校园其他所有建筑均围绕“梧桐山”设置,寓意重庆城市职业学院如古文“栽下梧桐树,凤凰自来之”象征的高洁美好寓意,吸引无数栋梁之材的到来,育龙凤之才。


图文信息科技中心作为校园的中心建筑,也是校区最高建筑,建筑方正稳重的体块上凸显出圆柱体,寓意天圆地方、天人合一,正立面对应主入口,庄严稳重。

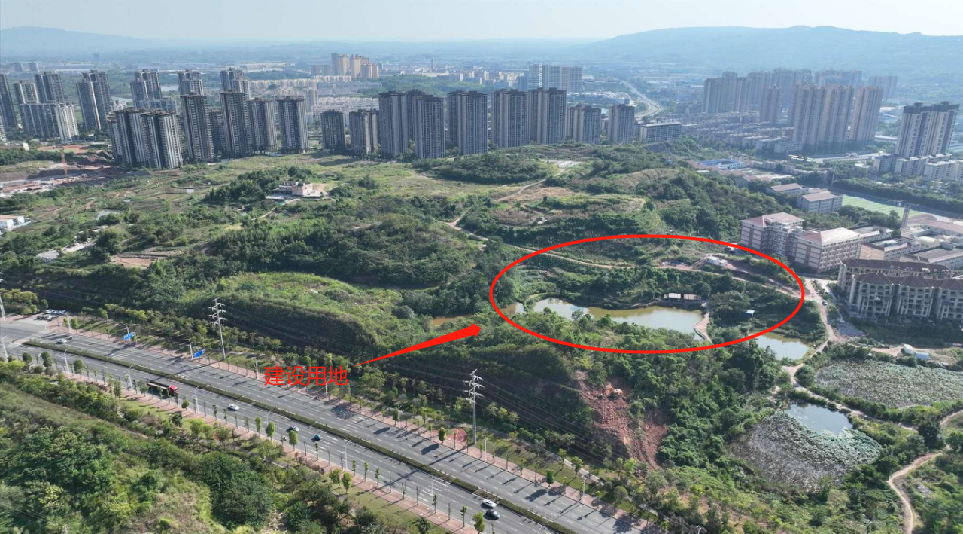

2.项目地处西南丘陵地带,山地特色为校园典型的风貌特征,基地及周边大部分用地现状以山林地、坡地、水塘为主,起伏较大。在规划设计中,充分运用现状自然条件,利用一切平地与缓坡,作为建筑硬质场地。新校区建筑与山体有机结合,因地制宜,依山而建。从整体出发,科学规划、合理布局,为学科增长、新的功能组团的发展留有余地,使规划结构成为一种可增长的灵活状态,具有较强的应变能力和适应性。



项目技术特点


1.场平前先对整个场地进行清表,尤其是对场地北侧3个鱼塘中的淤泥进行了挖除,清淤量约18677.34m³,彻底消除了软土地基情况。考虑到原始地貌西北——东南方向存在一条长冲沟,场平后会成为地下水运移的主要通道,为了有序顺畅排水,减少流土现象发生,在冲沟底部设置排水盲沟,将地下水排入三星湖水库。由于存沟谷位置存在新近高回填,对填土地基采用分层强夯和压实处理,强夯采用五遍夯击方式:三遍点夯,两遍满夯,点夯击能分别8000KN.m、6000KN.m、4000KN.m,满夯夯击能1500KN.m,有效地减小了场地沉降量和挖桩过程中的塌孔现象。



初设时9#楼南侧边坡


优化后9#楼南侧边坡

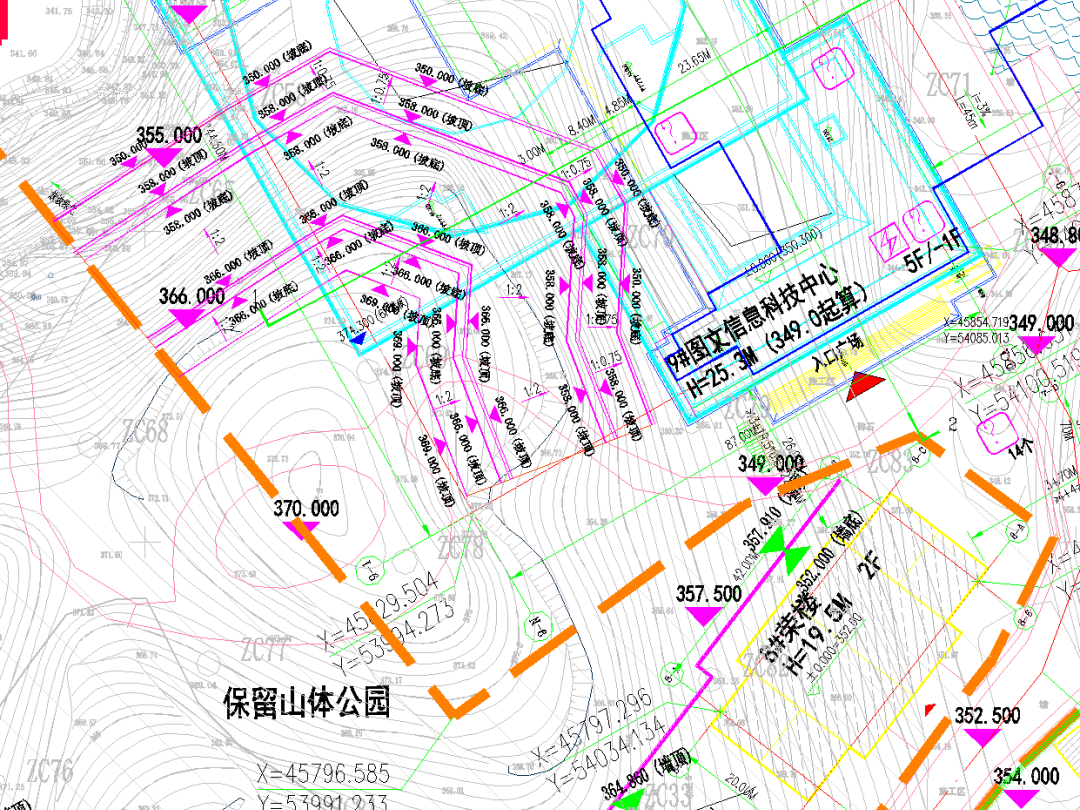

按设计标高场平后,场地内部及周边存在总长约2500m的环境边坡及基坑,其中岩质基坑最高约25m,高填方环境边坡最高约16m,属于超限高边坡,设计过程中尽量采用放坡护面处理,少量放坡条件不足的地方采用重力式挡墙及锚喷支护,尽量避免使用成本较高的抗滑桩,尤其是对于9#楼南侧图文信息科技中心高边坡,在建筑专业的配合下,对该处边坡走向及坡形进行了优化调整(详上图),边坡与岩层倾向的夹角由25°调整到了50°,避免了岩质顺向坡发生,有效降低了支护施工难度和工程造价,在保证支护结构安全的前提下,真正做到了经济合理、生态环保。


2.场地治理。项目建设用地以填方为主,最大回填深度约25m,属高填方区域。主体基础采用旋挖成孔灌注桩,基础持力层为中风化泥岩,该持力层具有承载力高,遇水易软化的特点。故场地治理主要目的为:

(1)保证场地及主体桩基稳定性


(2)减少后期填土沉降


(3)提高桩基施工过程中的成桩质量



场地治理方案分以下几个阶段完成:

(1)原场地土底部为5——6米深鱼塘,土质以淤泥为主,须对该区域土体进行清淤后用级配碎石进行换填,并在底部加设盲沟


(2)总共分三次进行强夯处理,每次处理深度不小于8米,每层均采用五遍夯击法,即3遍点夯,2遍满夯


(3)地下室底板以上土体进行分层压实处理




3.超限设计。本项目建筑功能为综合教学楼,属重点设防类,建筑高度约42m,同时具有多项不规则项,属不规则项超限,须进行抗震专项审查。

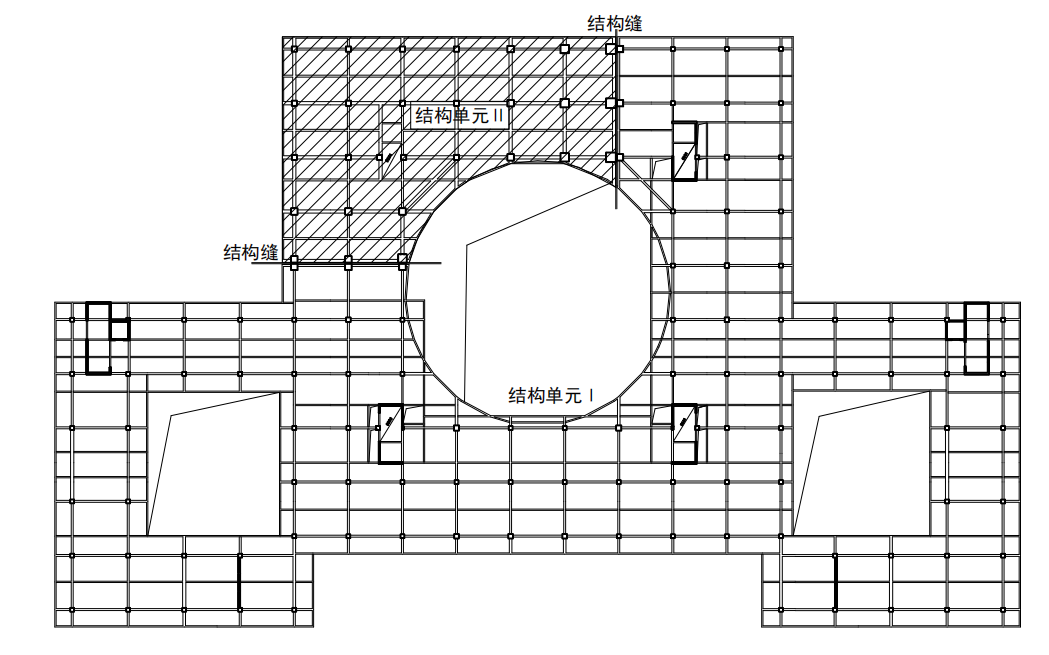

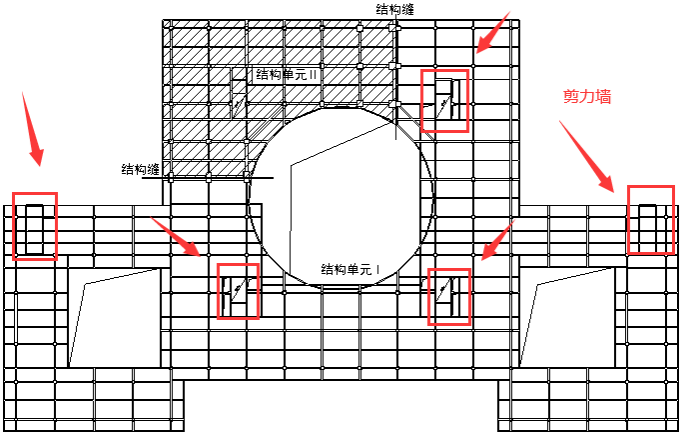

吊脚结构属于构件破坏模式,掉层属于层破坏模式。故将9#楼划分为两个独立的结构单元,结构单元Ⅰ为掉层结构,结构单元Ⅱ为吊脚结构。

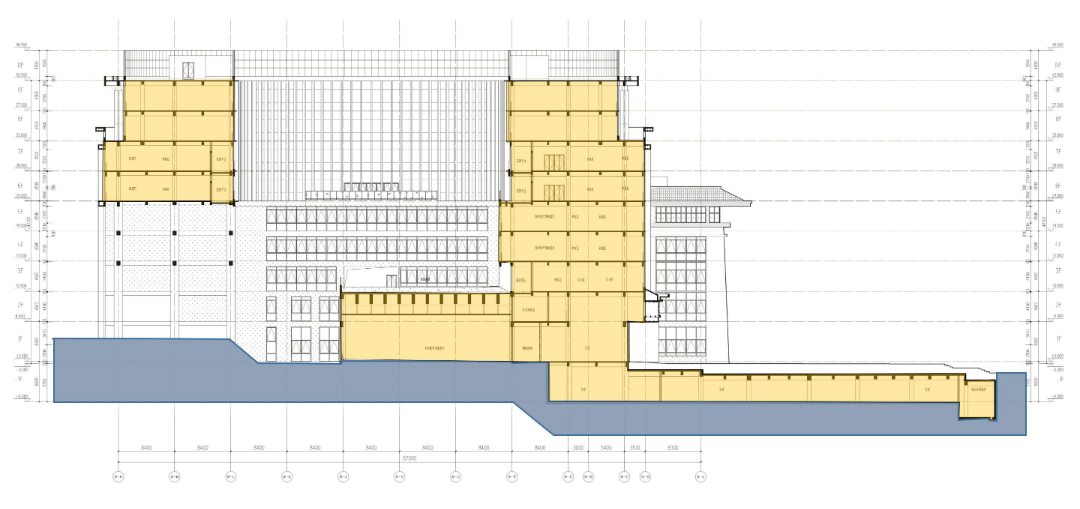

建筑平面图



建筑剖面图


(1)超限小结:

A.扭转不规则,扭转位移比1.35(大于1.2)

B.山地建筑,竖向不规则

C.楼板不连续

D.竖向收进

E.局部不规则(穿层柱)




(2)性能目标:

性能目标C级,即要求小震下达到第1性能水准,中震下达到第3性能水准,大震下达到第4性能水准。




(3)加强措施:

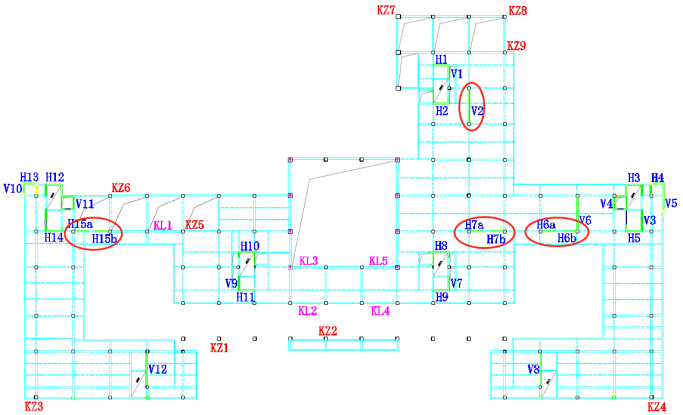

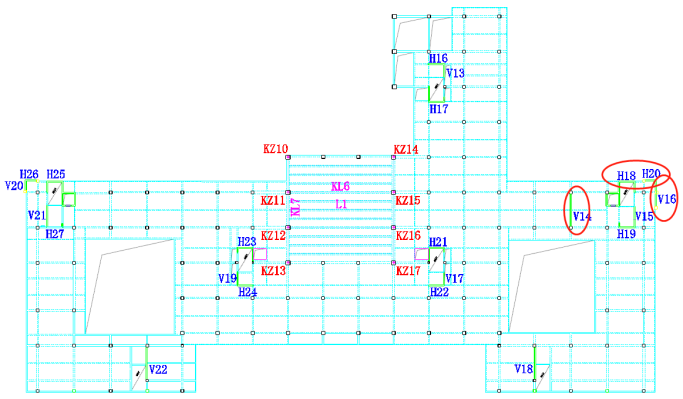

A.体系加强:电梯、楼梯位置设置5处剪力墙筒体;底部加强区增设部分剪力墙。




B.剪力墙加强:底部加强区部分剪力墙根据中、大震截面承载力验算,适当加厚;部分墙体提高水平钢筋配筋率,满足大震抗剪不屈服要求。


C.掉层柱及连接薄弱部位竖向构件加强:结构单元Ⅰ1层为掉层,接地端未设置结构板,故2层为上接地层。将2层整个结构构件设置为关键构件,满足中震弹性要求;适当增大2层及以下柱截面;局部单跨区域梁柱截面、配筋适当增大。

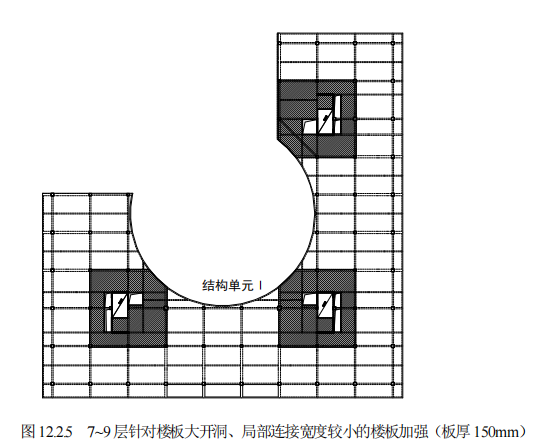

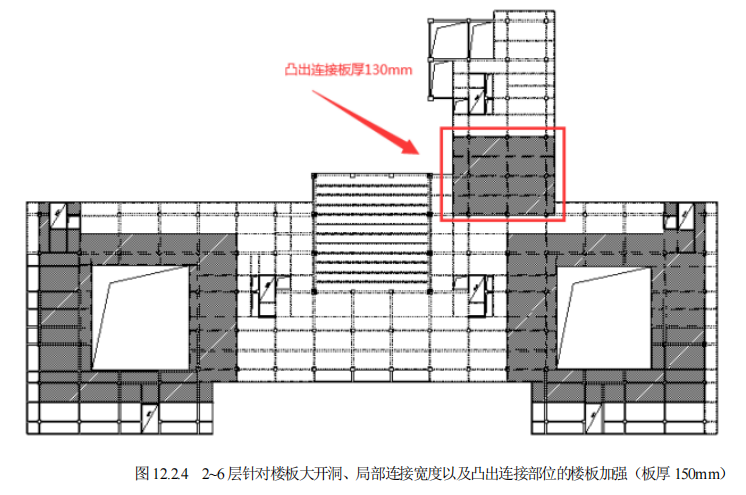

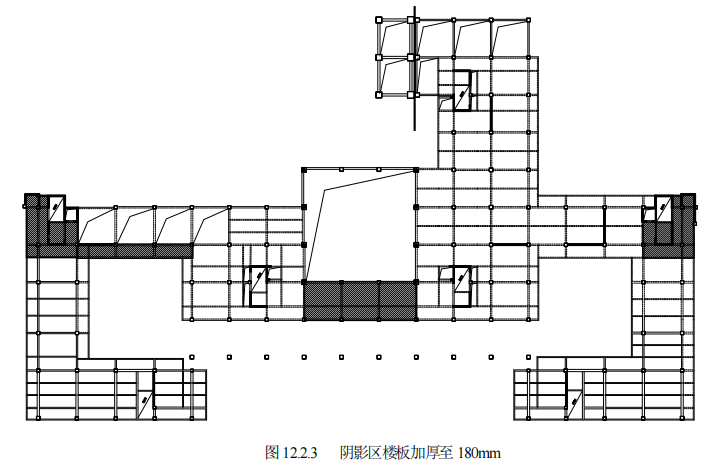

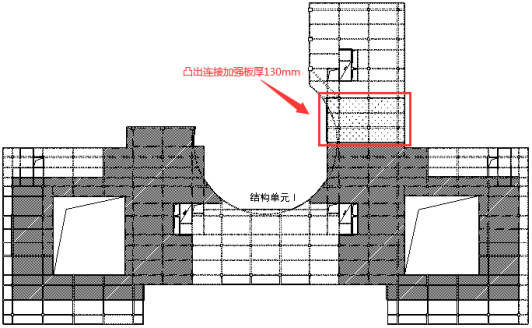

D.楼板加强:二层作为上接地层,楼板最小厚度150mm,连接薄弱部位加厚至180mm;楼板应力按中震弹性复核;局部开洞边及筒体边应力相对集中,楼板适当加厚,配筋率加强;6层以上竖向收进,相关范围楼板加厚至150mm,配筋率加强。

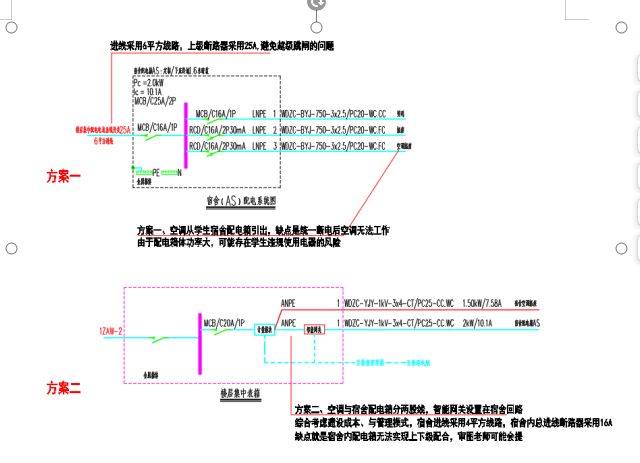

4.前期在与校方工作人员沟通中发现,宿舍用电存在越级跳闸的现象,为避免新建宿舍再出现类似问题,在设计过程中采用楼层配电箱出线断路器比宿舍配电箱内进线断路器大一级,宿舍总进线断路器比出线回路断路器大一级的保护方式,对宿舍配电实现上下级保护。


5.项目宿舍内设置分体空调,由于重庆夏天温度较高,直接从宿舍配电箱出线,若学校在晚上实行熄灯管理,则断电后空调将无法工作。为此,电气设计人员在设计以下两个方案时,与校方探讨,提前分析各种配电方案的利弊。




6.根据对已经投入使用的学校进行回访,发现宿舍宽带网络采用传统的楼层交换机用五类铜芯双绞线至末端信息插座,传输距离较远,宽带网络网速无法保证。因此,电气设计人员在方案阶段与校方沟通建议采用光纤入宿舍,在宿舍内设置ONU单元的全光网络,有效保障宿舍内宽带网络的网速。


目前,该项目已完成施工图设计工作,正在配合建设单位紧锣密鼓地推进项目建设,项目设计团队提供的设计技术和服务支持获得了建设单位的认可。
