-->
华南理工大学五山校区南正门
五山校区百步梯
华南理工大学,直属教育部的全国重点大学,位列国家“双一流”“211工程”“985工程”“建筑老八校”之一,是中国南方的重要学府。1934年,国立中山大学石牌校区业已奠基,南门石牌始建。此后近一个世纪,学校几经变更,1952年华南工学院于此成立,1988年更名华南理工大学。2004年,位于番禺区的大学城校区建成投入使用;2019年,广州国际校区在番禺区创新城南岸拉开华南理工大学新征程的序幕。
百年沧桑,云烟过往。2022年,恰逢华南理工大学组建70周年暨建校105年校庆,云山珠水承平日久,南国学府亦是桃李成林。为提升这所华南名校整体形象,学校决定将五山校区南端校门及其周边景观、百步梯两侧边坡面貌进行改造提升。
1.华南理工大学
南正门及周边景观改造提升
01
项目概况
PROJECT OVERVIEW
__
华南理工大学南正门改造前
02
DESIGN STRATEGY
__
▎百年学道 树大学门户形象
03
节点展示
FEATURES TO SHOWCASE
__

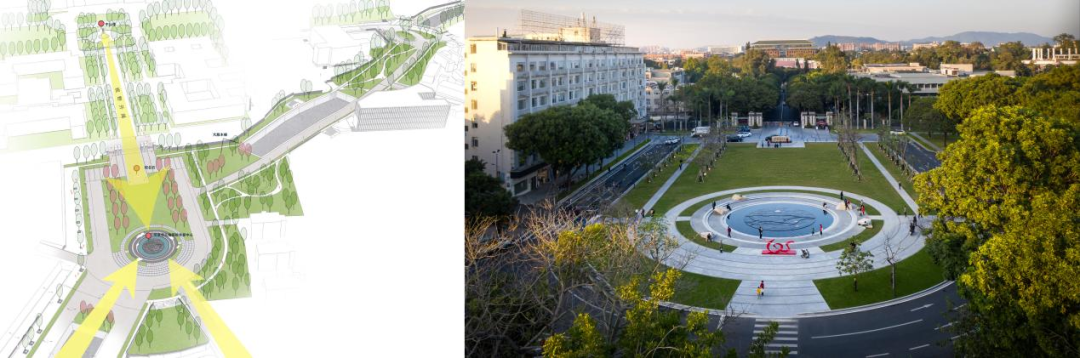

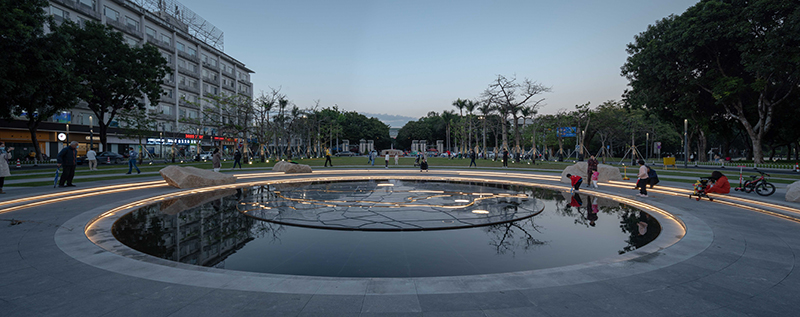

生机盎然的校门门户,简洁开阔的草坪主景,尽头是华南理工大学的校铭石

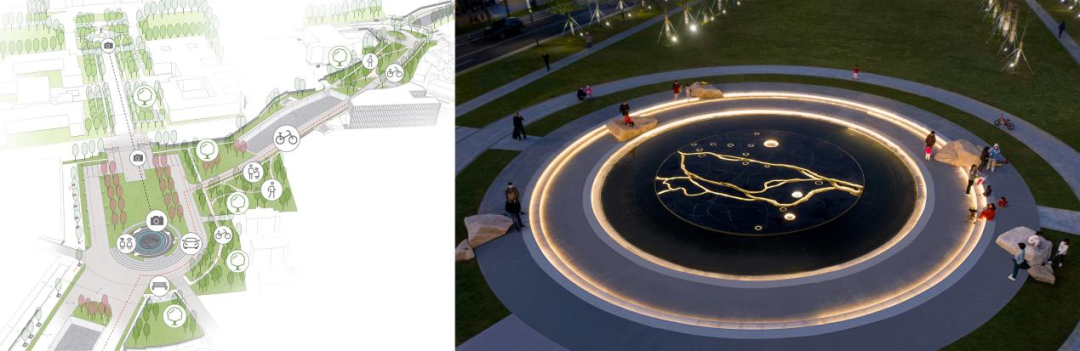

华南理工大学三大校区及广州市各个重要文化节点图标设计

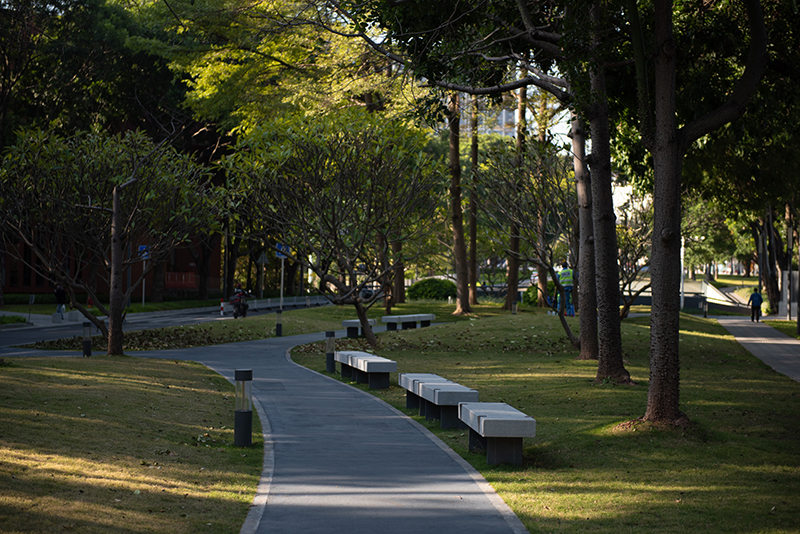

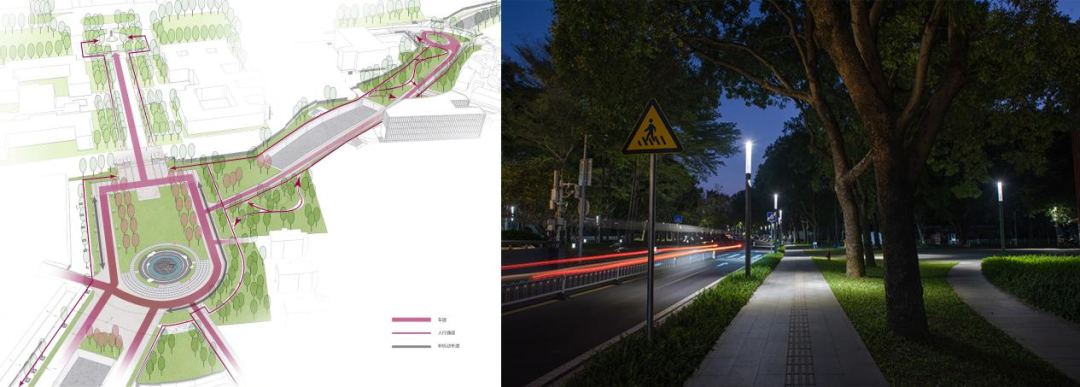

林荫细密,笼罩着往来散步与停坐的人群,静谧而惬意
简洁大气的环岛,保留原状的大王椰子,营造整洁的林下草坪空间
2.华南理工大学
百步梯两侧边坡修缮加固工程
01
项目背景
PROJECT BACKGROUND
__

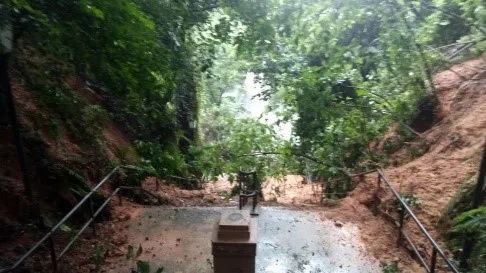

百步梯历史照片
历经86年风雨洗礼,百步梯两旁的山表植被已失去固土护坡的基本功能,边坡开始变形失稳、土体裸露,水土流失日益严重,近年多次出现滑坡现象,并已威胁坡顶22号楼建筑安全。为防止两侧山体边坡继续变形、崩塌危及周边建筑及环境安全,学校研究决定,于2019年开展边坡抢险加固工程筹备工作。

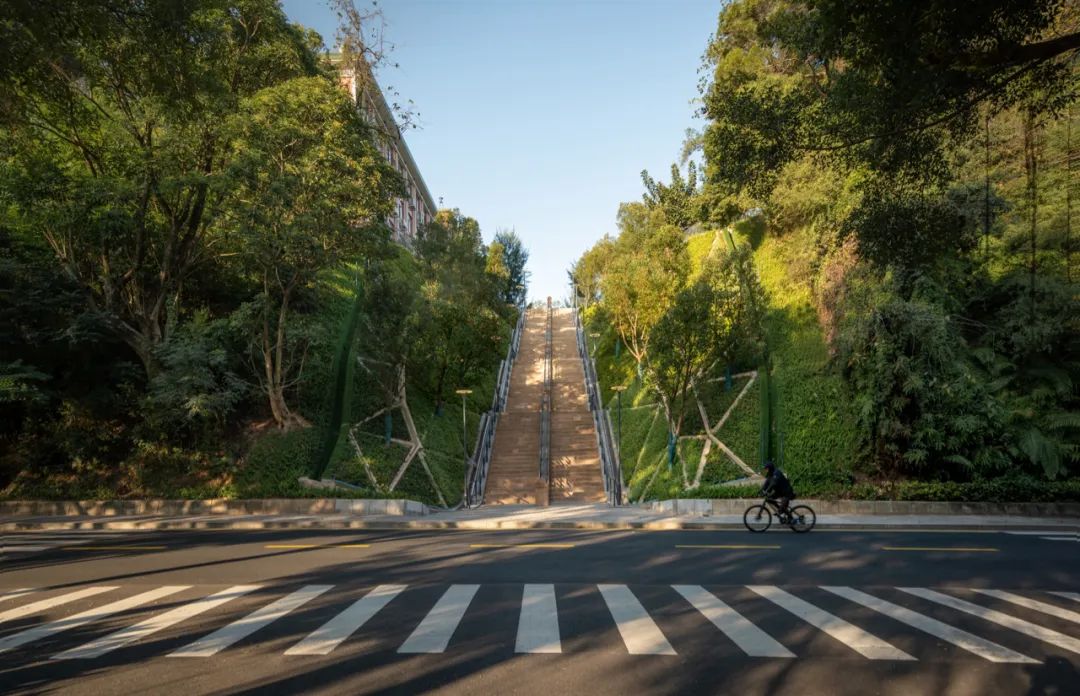

百步梯两侧山体滑坡险情
02
DESIGN CONCEPT
__
百步梯两侧边坡加固工程及景观修复设计是以“消危御险”为基本原则,以“缝合自然,生态修复”为景观理念。本方案尽量保持原百步梯历史层积形成的环境空间气质,坚持“修旧如旧”,保护场所历史痕迹,延续郁郁葱葱的原有绿化环境。
两侧边坡空间呈镜像对称布局,水平长度约42m,高差约15m,垂直倾角65°-75°,设计上将锚索+格构梁的支护体系与立体绿化的材料技术相结合。推敲过程中充分利用原土坡的坡面走势,实现分级放坡的造型需求。百步梯顶部南侧紧临22号楼,支护施工可能对原有建筑产生扰动,为此设计师多次现场勘察,小心计算求证,最终得出一套既能保证周边建筑安全又能实现设计意图的方案。
03
关键技术策略
TECHNOLOGY STRATEGY
__

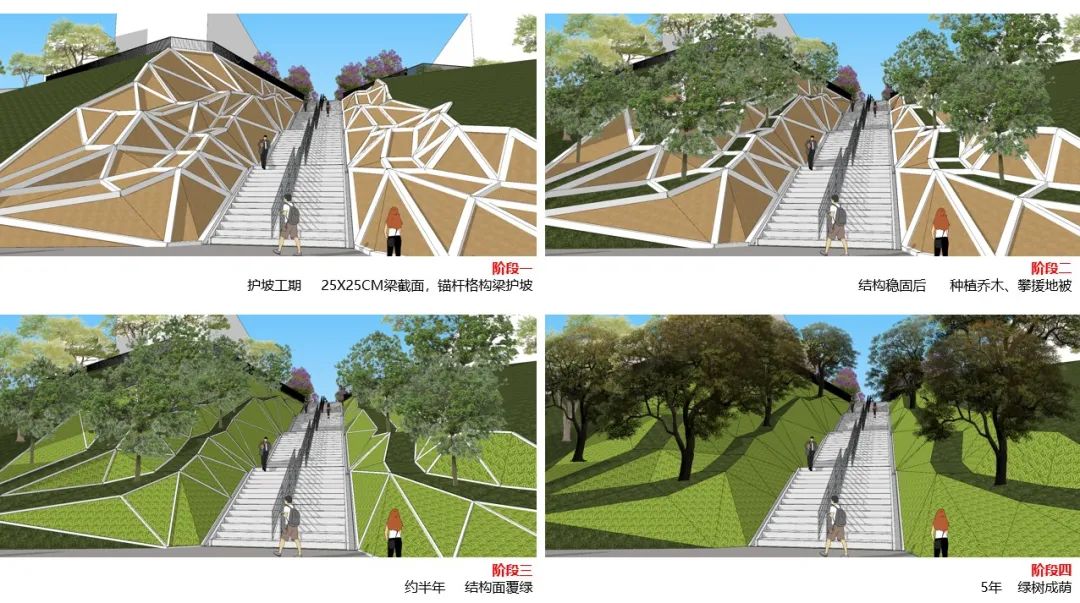

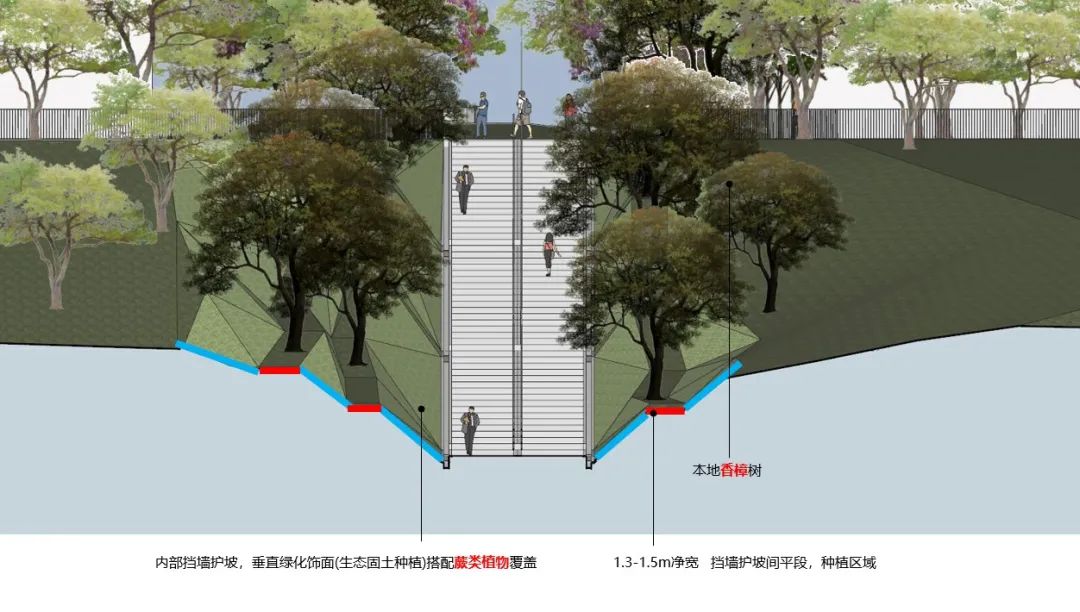

三维立体格构梁完成效果
为实现在护坡结构上覆绿,并且在大倾角的边坡上种植大树,以形成树冠绿廊,设计团队经过多轮次的研究,制定出以下的技术策略和景观方案:在护坡结构方面,首先将坡面划分出多个3mX3m的边坡支护单元,在此单元尺度内,可根据坡面造型需要和填挖方平衡来调整格构梁的长度,创造出有别于常规锚杆护坡的三维立体格构梁模型。

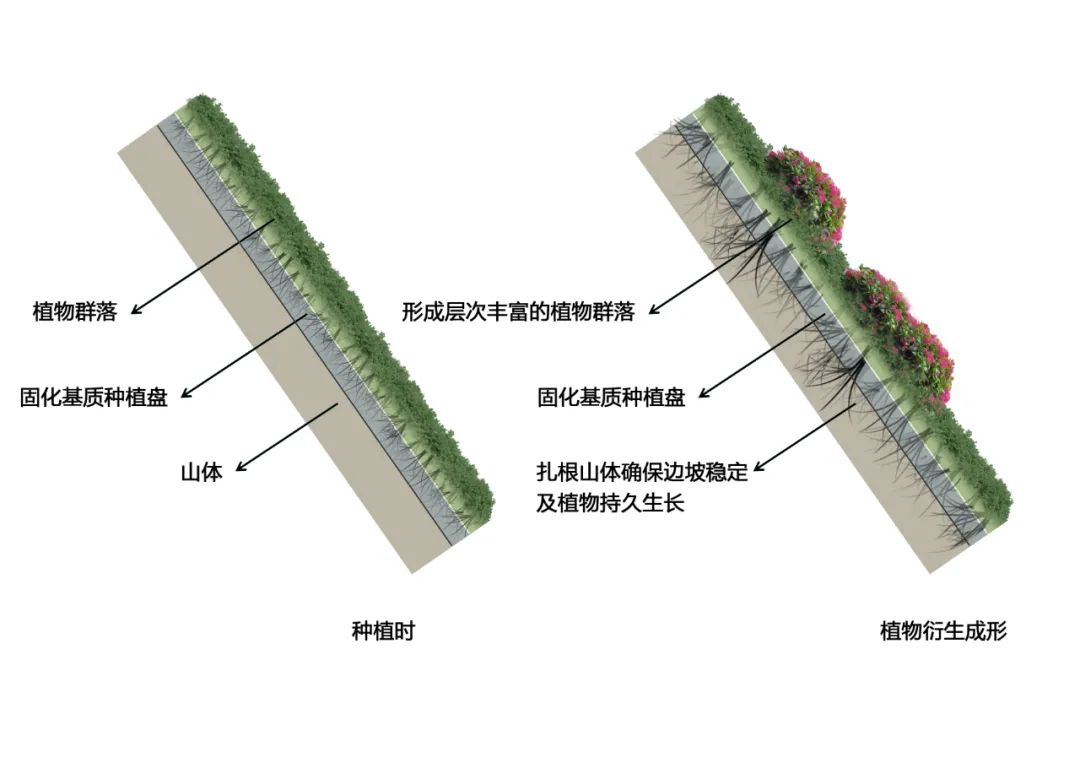

其次,着重构建稳定的人工支护结构与立体绿化的共生关系,采用新材料、新技术——固化基质营养种植土。这是一种可以缓慢降解固化成型的模块化种植土壤,其特点轻质化、施工高效,能很好地贴服三维多变的格构梁种植腔。通过固化土与格构梁固定后,相互形成贴合的坡面种植区域,将植被杯苗安装在土壤的孔洞中,根系直接与边坡土壤直接接触,起固土护坡的作用。
另外,在已有边坡体系的基础上,将格构梁划分成上下两个板块,中间连接处设置了宽约1.3-1.5m相对平缓的过渡段,使得乔木能有较稳定可操作的种植带。种植时对树穴土壤进行疏水透气改造,使18棵特选全冠香樟能更快地恢复稳固。

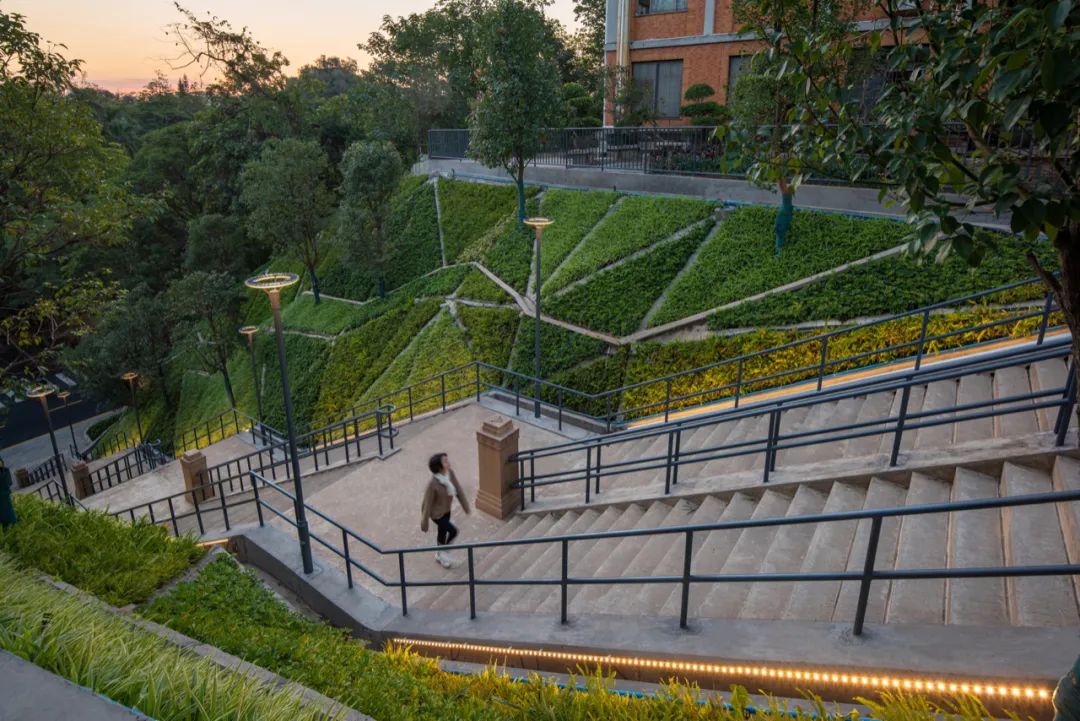

以上两个工程设计,为护坡覆绿和种植创造了条件,使百步梯工程边坡改造既保证安全又能达到预期的空间效果。
在排水设计方面,在边坡的顶部和底部均设有截水沟,此乃避免雨水冲刷的重要防线。绿化灌溉采用智能监控灌溉系统,使绿化土壤保持合适的湿度和营养,促进前期快速生根固土。

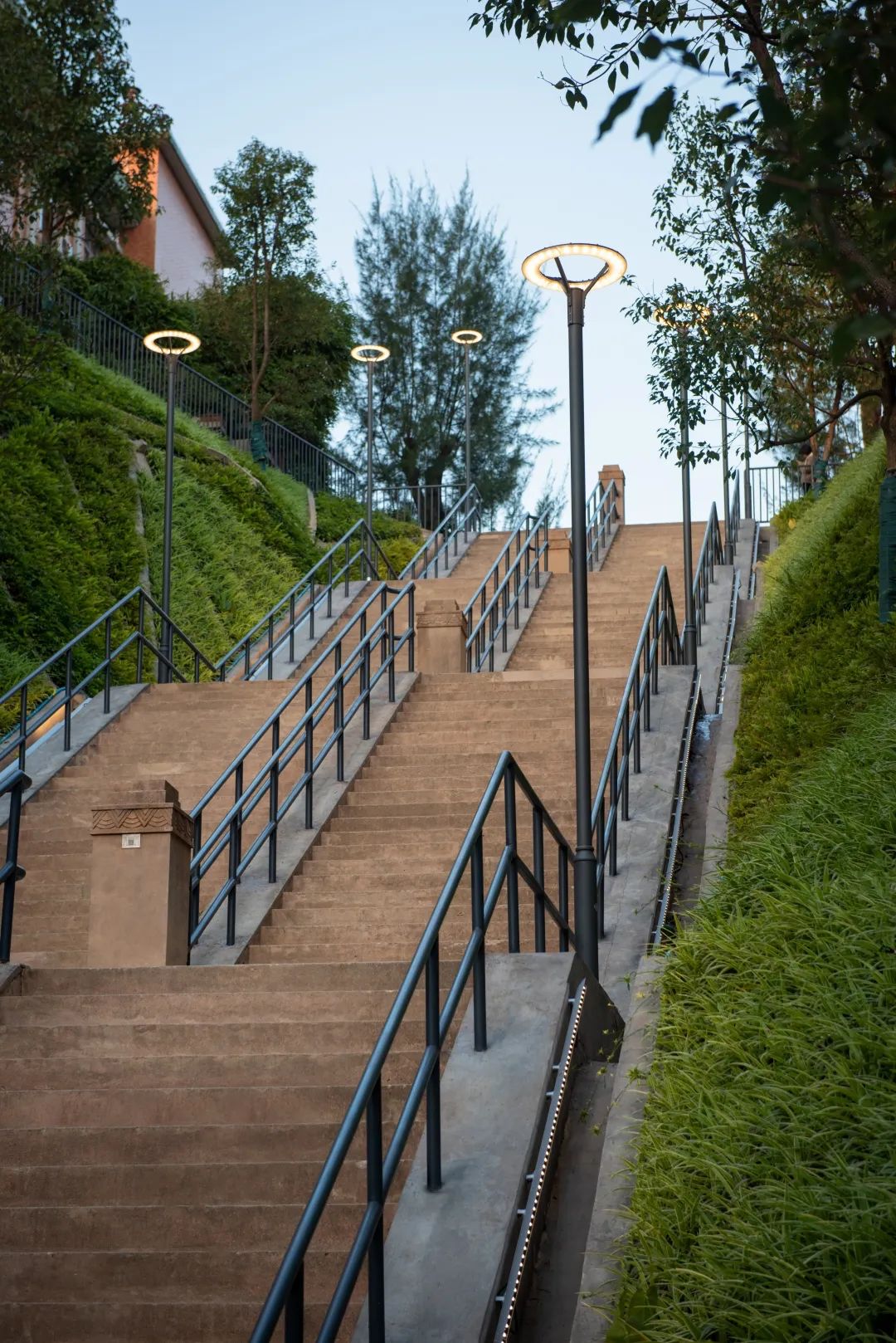

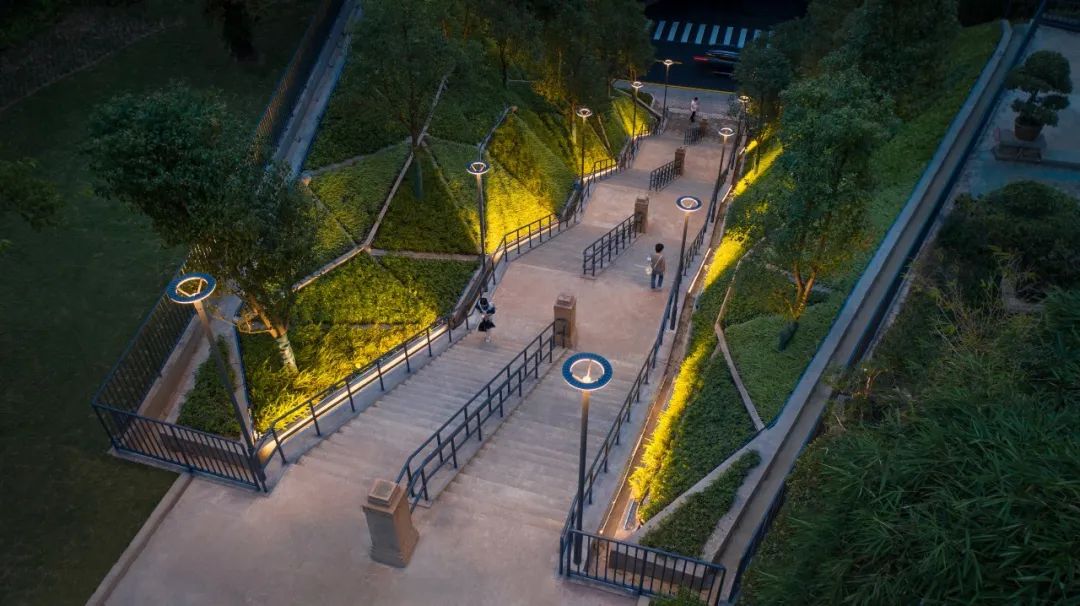

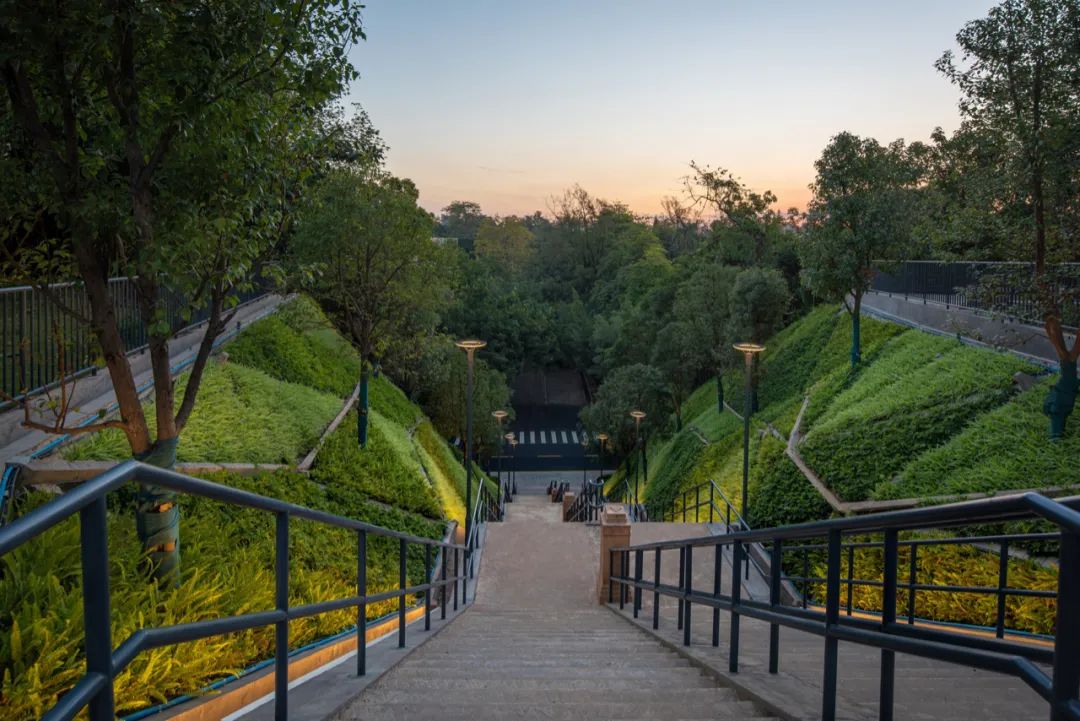

夜景灯光设计考虑了平日和节庆两种照明模式,在百步梯平段布置了5对庭院灯,既能保证基本的照明功能,也能满足节约用电的要求;在梯段两侧,增设洗墙灯,照亮两侧边坡和绿化,强化百步梯的通廊空间感,并满足节庆时营造夜景氛围的需要。

百步梯格构梁平面图

百步梯格构梁定位平面图
百步梯格构梁立面图
项目名称:华南理工大学(五山校区)百步梯两侧边坡修缮加固工程
项目位置: 广州市天河区
总用地面积:1056㎡
总建筑面积:1056㎡
设计时间:2020-2021年
竣工时间:2022年
设计单位:华南理工大学建筑设计研究院有限公司
设计主持:倪阳
设计团队:晏忠 伍朝晖 陈凌锋 林晓婷 陈奕心 江毅 易伟文 何啸 陈欣燕 李宗泰 俞洋 过仕佳 区锦聪 杨清丰 王志锋 洪明波 吴海桐
